Votre plan de rénovation énergétique,
de la visite au chantier

Nous relevons votre maison une fois, nous chiffrons devant vous, puis nous montons le dossier sur lequel les artisans chiffreront.

Visite gratuite · Sans engagement · Rappel sous deux jours ouvrables

L'estimation est une fourchette, pas un devis. Le devis contractuel est établi ensuite par l'artisan, sous quatorze jours au plus avec l'accompagnement du chantier.

Des mains annotent au crayon le plan d'une maison, à côté d'un carnet ouvert.

Les 7 étapes en bref

Rénover sans plan de rénovation énergétique, c'est risquer de faire les travaux dans le mauvais ordre, de perdre une subvention ou de surdimensionner le chauffage. La méthode tient en sept étapes, avec un seul interlocuteur et un prix réaliste avant tout engagement.

  1. Diagnostic initial. Nous venons chez vous gratuitement et relevons l'enveloppe, le chauffage et les installations. Vous obtenez un état complet de la maison, photos comprises.
  2. Sélection des priorités. Vous dites ce qui compte le plus : confort, économies, valeur du bien, écologie ou délais. Ce choix fixe l'ordre des travaux.
  3. Recommandations. Nous expliquons quoi faire, dans quel ordre et pourquoi, avec les alternatives. Nous ne vendons aucun matériel, la recommandation ne dépend pas d'un produit.
  4. Estimation sur place. Avant que nous repartions, vous avez une fourchette de prix réaliste pour les travaux envisagés, avant tout devis d'artisan.
  5. Sélection des artisans. Plusieurs artisans vérifiés chiffrent le même dossier technique, dans les mêmes conditions. Leurs offres se comparent poste par poste.
  6. Devis et planification. Vous recevez le devis contractuel sous quatorze jours au plus, avec un calendrier de chantier coordonné entre les corps de métier.
  7. Suivi des travaux. Nous restons votre interlocuteur unique jusqu'à la réception du chantier : nous vérifions que les travaux suivent le dossier et réglons les imprévus avec les artisans.

La méthode s'adresse aux propriétaires d'une maison individuelle, d'un appartement en PPE ou d'un immeuble de rendement, en Suisse romande. Que vous vouliez surtout un avis, remplacer un chauffage, isoler, changer les fenêtres, poser du solaire ou tout reprendre, les étapes sont les mêmes : seule l'ampleur change.

Étapes 1 à 3, pendant la visite

Nous relevons la maison, vous fixez les priorités, nous posons l'ordre

L'ordre des travaux compte : isoler avant de remplacer le chauffage change la puissance nécessaire, donc le prix de la machine. Une machine surdimensionnée coûte plus cher à l'achat et tourne moins bien à l'usage.

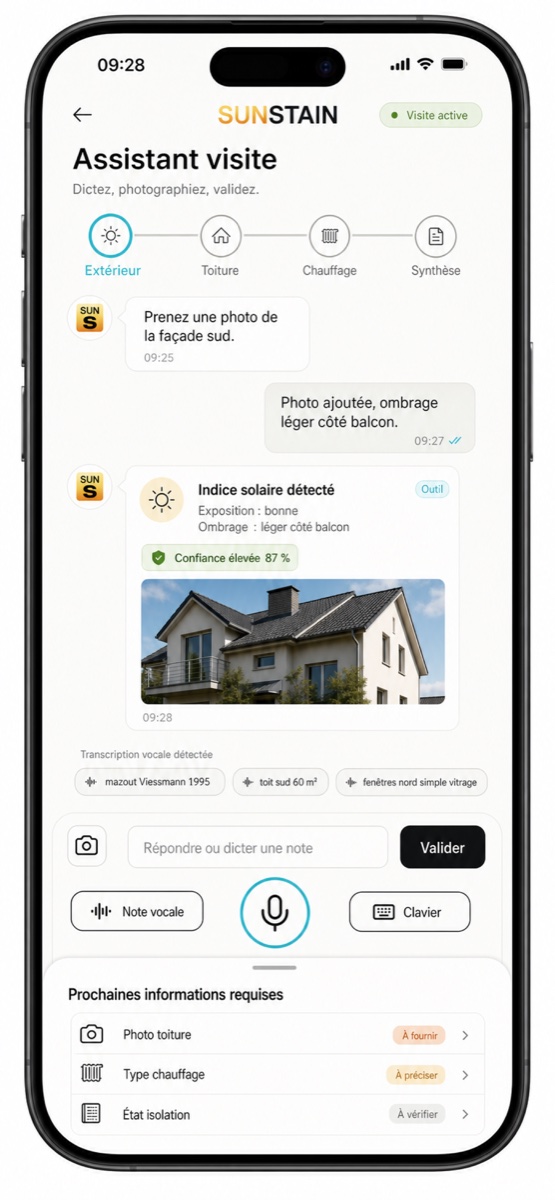

L'application pendant la visite : le relevé pièce par pièce, les photos prises sur place et les quantités qui s'incrémentent.
Le relevé, saisi devant vous
  1. Nous relevons l'état actuel

    Chauffage, isolation, confort, consommation, contraintes du bâtiment, accès. Chaque poste est photographié.

    Certains bâtiments demandent en plus un CECB, un diagnostic amiante avant de percer quoi que ce soit, ou un contrôle OIBT de l'installation électrique. Nous vous disons lesquels vous concernent, et nous les organisons.

  2. Vous dites ce qui compte le plus

    Le confort, les économies, la valeur du bien, l'impact écologique ou les délais ?

    Ce que vous mettez en premier décide de l'ordre des travaux. C'est la réponse qui change le plus le devis final.

  3. Nous posons l'ordre, et nous l'expliquons

    Quoi faire, dans quel ordre et pourquoi : travaux prioritaires, options pertinentes et points d'attention.

Étape 4

Le prix, avant que nous repartions

Vous recevez une fourchette réaliste, chiffrée à partir du relevé qui vient d'être saisi et de notre catalogue de prix, tenu poste par poste et révisé avec les entreprises du réseau. L'écart de prix entre cantons, la gestion de projet, les imprévus et la TVA sont déjà compris.

Une heure chez vous, gratuite. Le prix vous est remis le jour même.

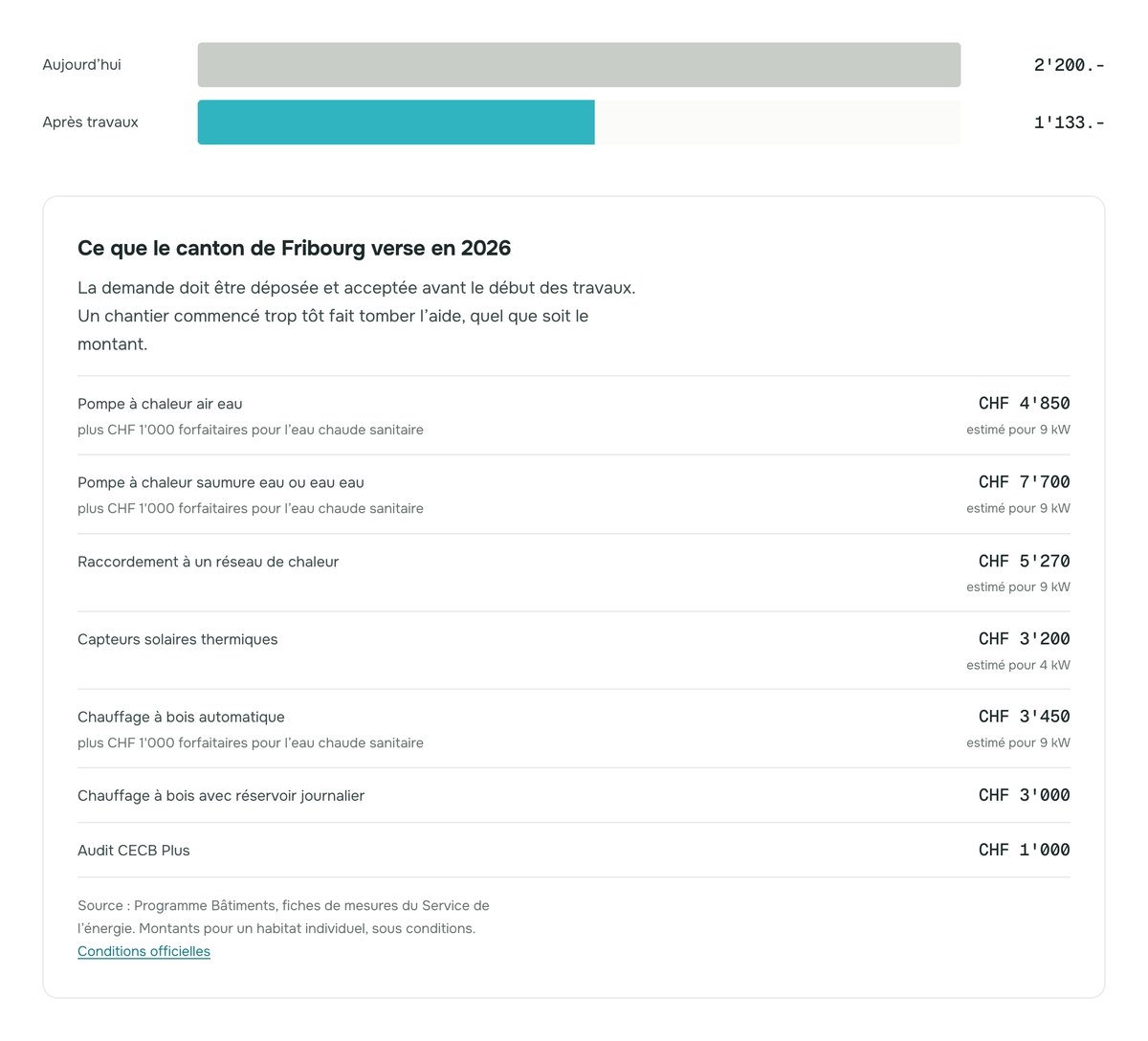

Comparaison de la facture avant et après travaux, suivie du barème de subventions du canton de Fribourg avec les montants.
Capture réelle du diagnostic, sur une adresse fribourgeoise. Les montants viennent du barème cantonal publié.
Étapes 5 à 7, avec l'accompagnement

Vous choisissez l'artisan, nous coordonnons le chantier

05

Sélection des artisans

Nous sélectionnons ensemble, parmi nos artisans de confiance, le professionnel le plus adapté à vos priorités : budget, délais, contraintes, objectifs. Nous vous disons pourquoi nous recommandons une offre, et vous décidez.

Selon vos priorités
06

Devis et planification

Nous vous remettons les devis comparés poste par poste : prix, délais, prestations, garanties, et ce que l'un a prévu que l'autre a oublié. Une fois validé, nous organisons la planification, la coordination des travaux et le lancement du chantier.

14 jours au plus
07

Suivi des travaux

Nous centralisons tous les échanges, suivons le chantier étape par étape et coordonnons les intervenants. Nous identifions les programmes de subvention, nous vérifions l'ordre des démarches et nous calons le calendrier dessus. Les demandes partent en votre nom, avant l'ouverture du chantier. Nous restons votre interlocuteur unique.

Jusqu'à la fin

Ce qui reste de votre côté

Vous décidez

Le choix de l'artisan, la validation du devis et le lancement des travaux vous appartiennent. Nous recommandons, nous ne signons pas à votre place.

Vous contractez directement

Le contrat de travaux et les paiements se font entre vous et l'artisan. Il conserve la responsabilité technique et la garantie sur son ouvrage.

Faut-il isoler avant de changer le chauffage ?

C'est la question que posent le plus souvent les propriétaires en début de projet. La réponse dépend de l'état du bâtiment et de votre situation.

En règle générale, isoler d'abord réduit les besoins de chaleur de la maison. Une maison mieux isolée demande une pompe à chaleur moins puissante, moins chère à l'achat et qui tourne mieux. Posée sur une maison mal isolée, la machine est dimensionnée pour des pertes qui disparaîtront avec l'isolation.

Cet ordre n'est pas toujours tenable. Quand la chaudière est en panne ou en fin de vie, attendre la fin de l'isolation n'est pas une option : le chauffage passe en premier, et l'isolation suit dans une deuxième phase.

Dans le canton de Vaud, une règle s'ajoute : pour qu'une pompe à chaleur air/eau soit subventionnée dans un bâtiment construit avant 2000, l'enveloppe doit être en classe CECB A à E. Une enveloppe classée F ou G peut bloquer l'aide, ou obliger à traiter l'isolation en même temps. Le détail est dans notre guide subventions Vaud 2026.

Nous posons cet ordre dès la première visite, à partir de l'état réel du bâtiment, des subventions disponibles et de votre calendrier.

Source : État de Vaud, Programme Bâtiments 2026, montants et conditions d'éligibilité, version 1.1, janvier 2026.

Questions fréquentes sur la méthode

Par où commencer une rénovation énergétique ?

Par un état des lieux complet de la maison : enveloppe, chauffage, fenêtres, ventilation. Sans lui, impossible de savoir quels travaux sont prioritaires ni dans quel ordre les engager. La visite gratuite de Sunstain sert à établir ce point de départ.

Peut-on faire les travaux en plusieurs fois ?

Oui, et c'est souvent la bonne approche. Un plan de rénovation énergétique peut s'étaler sur plusieurs années, à condition de fixer l'ordre des interventions dès le départ. La demande de subvention doit partir avant chaque phase de travaux : nous calons le calendrier dessus.

Qui signe le contrat avec l'artisan ?

Vous, directement avec l'artisan de votre choix. Sunstain prépare le dossier technique, consulte plusieurs artisans et vous aide à comparer les offres, mais le contrat de travaux et les paiements se font entre vous et l'entreprise retenue.

Les subventions sont-elles garanties ?

Non. Elles sont accordées sous conditions et dans la limite du budget annuel. Dans le canton de Vaud, l'aide est plafonnée à 50 % du coût des travaux, et des travaux commencés avant la demande n'y donnent pas droit. Les demandes partent donc en votre nom avant l'ouverture du chantier.

Combien de temps dure l'accompagnement ?

Il commence à la visite et se termine à la réception des travaux. La durée dépend de l'ampleur du projet et du calendrier des artisans : un remplacement de chauffage seul va plus vite qu'une rénovation qui combine isolation, chauffage et solaire.

Commencez par le diagnostic gratuit

Visite gratuite · Sans engagement · Rappel sous deux jours ouvrables
